2月25日,新元电厂330KV升压站内3352元郡线间隔电缆敷设及电气交接试验、网控双套线路保护安装、单体调试圆满结束,标志着新元电厂二回线由电气设备就位单体安装阶段进入到系统联调阶段。
为保证此次工程顺利完成,新元公司提早行动,1月份进行施工现场查勘,确定屏柜装置型号及摆放位置,联系厂家发货到位;提前半个月成立工作专班,编制三措两案;施工前对元郡线站内施工期间的起吊方案、元郝线跳闸的反事故预案及孤岛运行事故预案进行反复研讨;提前对工器具进行一一查验,将工程参与人员按照七个工作步骤分为七组,将操作监护人员按照三个不同工作地点分为三组,人人分工明确,落实责任到人。
此次任务是历年来改扩建工作中时间最紧、工作量最大、任务最繁重、3352开关调试次数最为频繁最为复杂的一次。工程参与人员在做好疫情防控的前提下,严格落实“日预控”管理制度,克服诸多困难,从2月18日开始,到2月25日完成,经过安环部、电厂检修部等部门为期8天的协同作战,终于圆满完成任务。
“330KV二次回路的接线工作是个细活,打个比方来说,如同在人的神经系统动手术,因此对接线人员技能要求高,对监护人员要求得盯紧,要求操作人员与监护人员必须高度负责,确保每一根线路正确连接及每一个实验合格完成,不能有丝亳差错”。新元电厂负责人如此说道。

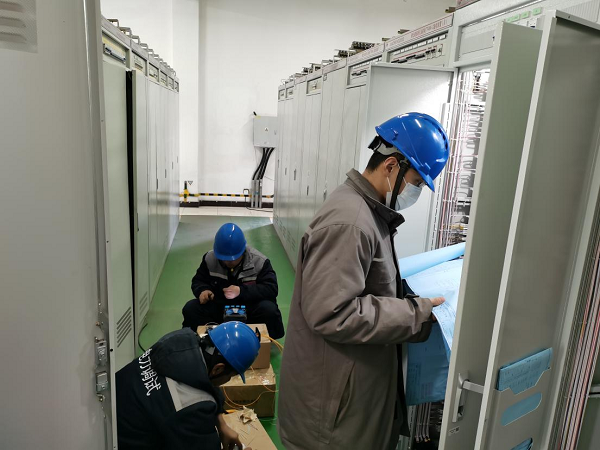

本次施工为330KV升压站3352间隔出线门型架至330KV升压站3352间隔三相出线、避雷器引下线连线。站内设备、材料倒运、保护柜(2面)屏二次电缆、光纤敷设、单体调试、与NCS、故障录波、调度数据网、稳控、电能量采集终端、RTU、二次安防、调度交换及光端机、PMU等电缆(光纤)敷设调试、3352元郡线间二次回路核对,时钟同步系统改造设备安装、电缆(光纤)敷设、接线。3352元郡线间隔金属氧化物避雷器、互感器、断路器、SF6气体检漏及交接试验。
