新元公司电厂:聚力攻坚,圆满完成#1机组状态检修任务
发布日期:2025-09-27    作者:苏小宁    来源:新元公司    点击量:277    分享到:

9月21日,新元公司#1机组顺利并网发电,标志着为期18天的机组状态检修工作圆满完成,为机组后续安全、稳定、经济运行奠定了坚实基础。

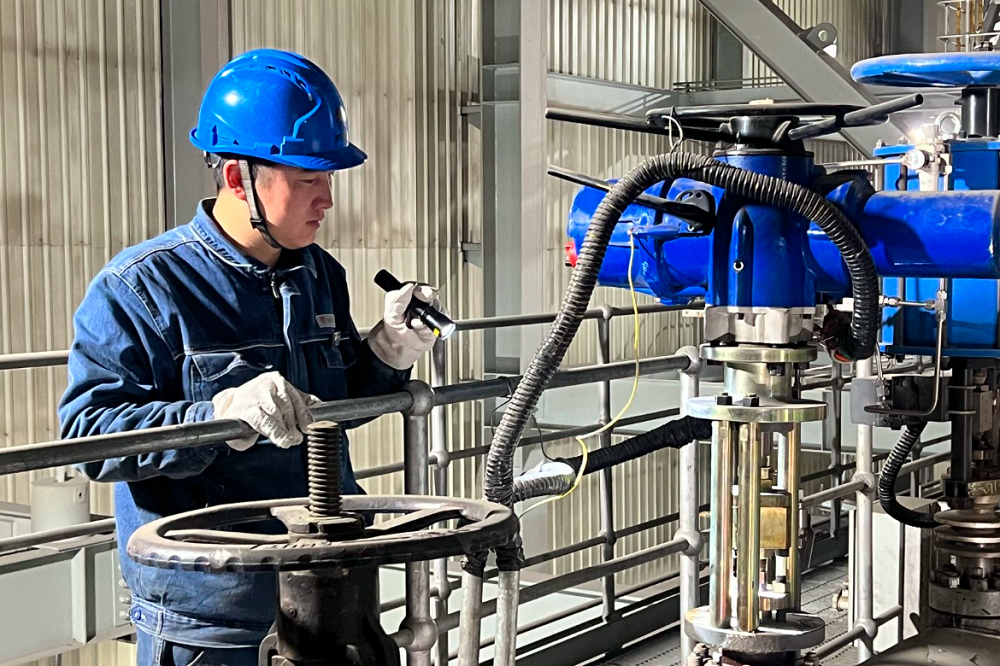

为确保本次状态检修按期优质完成,检修维护部紧紧围绕“安全、质量、效率”三大核心目标,精心组织,统筹调配自有及外委力量,组建了一支涵盖汽机、锅炉、电气、热控、综合等专业的216人检修团队。团队分工明确,协同高效,形成了强大的工作合力。

创新实施“一项目一方案、一环节一监督”的精细化管控机制,从源头把控风险、保障检修质量。锅炉专业针对空预器漏风问题制定了专项治理方案,明确了检测方法与处理流程,有效消除了设备隐患。安全管理方面,严格执行每日开工前安全交底制度,重点加强对高空作业、动火作业等高风险环节的监控,并配备专职安全员进行全过程巡查,确保隐患及时发现、及时整改,最终实现了检修期间“零安全事故”目标。质量管控方面,建立了严谨的“班组、部门、技术部”三级验收体系,对关键工序和停工待检点进行层层把关,确保每一项检修工艺均符合标准要求。


本次状态检修范围全面,共计完成290项检修任务,包括236项标准项目、14项特殊项目、3项技术改造项目以及27项试验项目,项目完工率达到100%。各专业领域均取得显著成效:汽机专业高效完成了主机润滑油系统滤油、发电机氢气置换等核心工作,油质化验结果全部合格;锅炉专业成功解决了空预器漏风治理、锅炉防磨防爆检查消缺、炉膛布风板风帽检修等一系列技术难题,关键工序一次验收通过;电气专业顺利完成了电泵A变频器改造调试及发变组保护装置消缺;热控专业精准实施了连锁保护试验与PCV阀调试。此外,灰硫、输煤、煤泥等辅助系统的同步检修与隐患排查工作也圆满完成,全面恢复了系统设备性能。

此次#1机组状态检修的成功实施,有效消除了设备潜在隐患,显著提升了机组的健康水平和运行可靠性。下一步,新元公司将系统总结本次检修的宝贵经验,持续优化运维管理体系,为机组的长周期安全、经济、稳定运行提供有力保障。
